2024.12.06
南房総市O様邸解体工事
-
- 場所:
- 南房総市
-
- 構造:
- 土蔵・軽量鉄骨倉庫
-
- 坪数:
- 26.04坪
-
- 工期:
- 6日間
-
- 費用:
- 解体工事費70万円、廃棄物処理費65万円、付帯工事費10万円
-

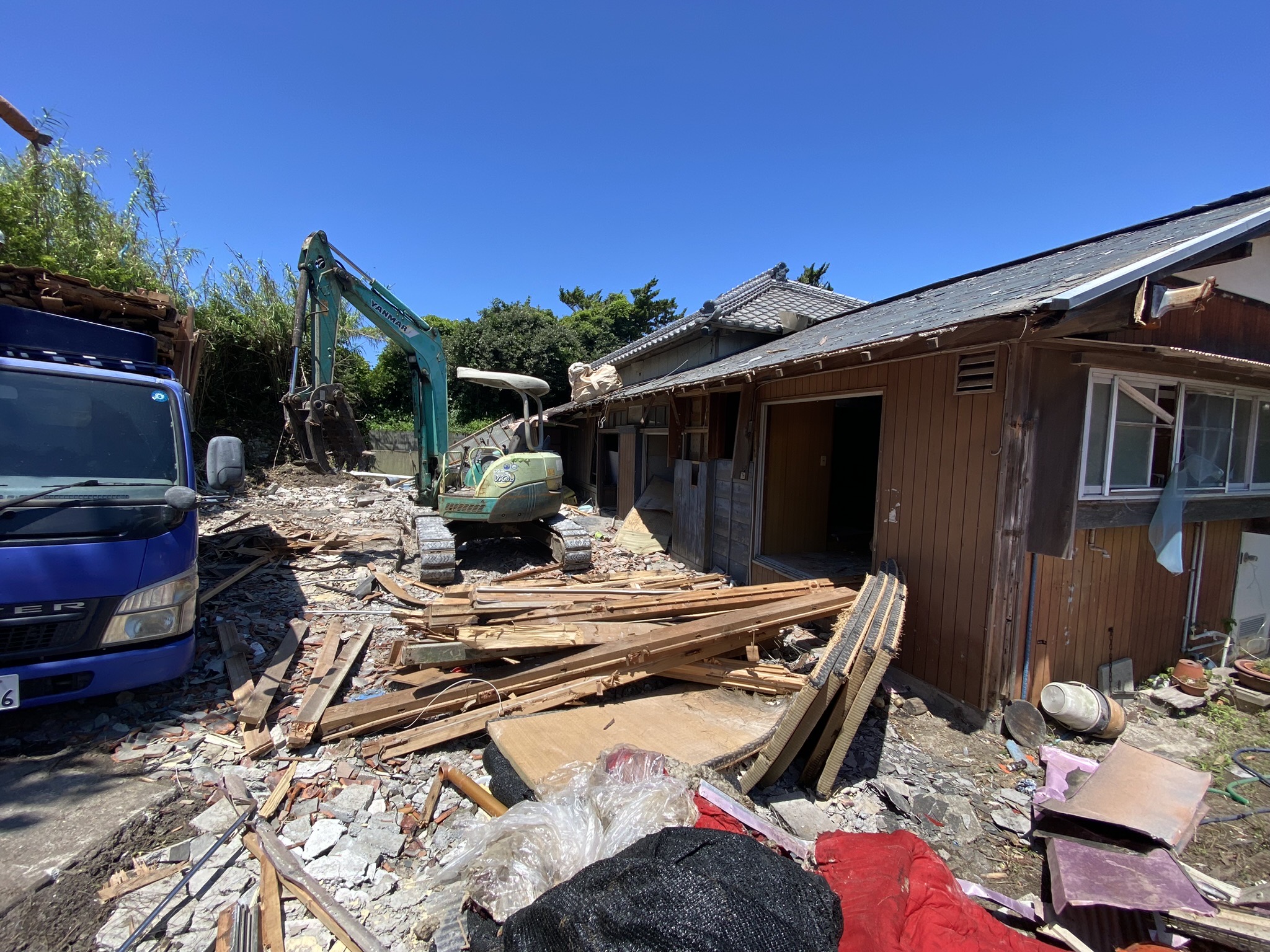

施工前
-
施工中
-

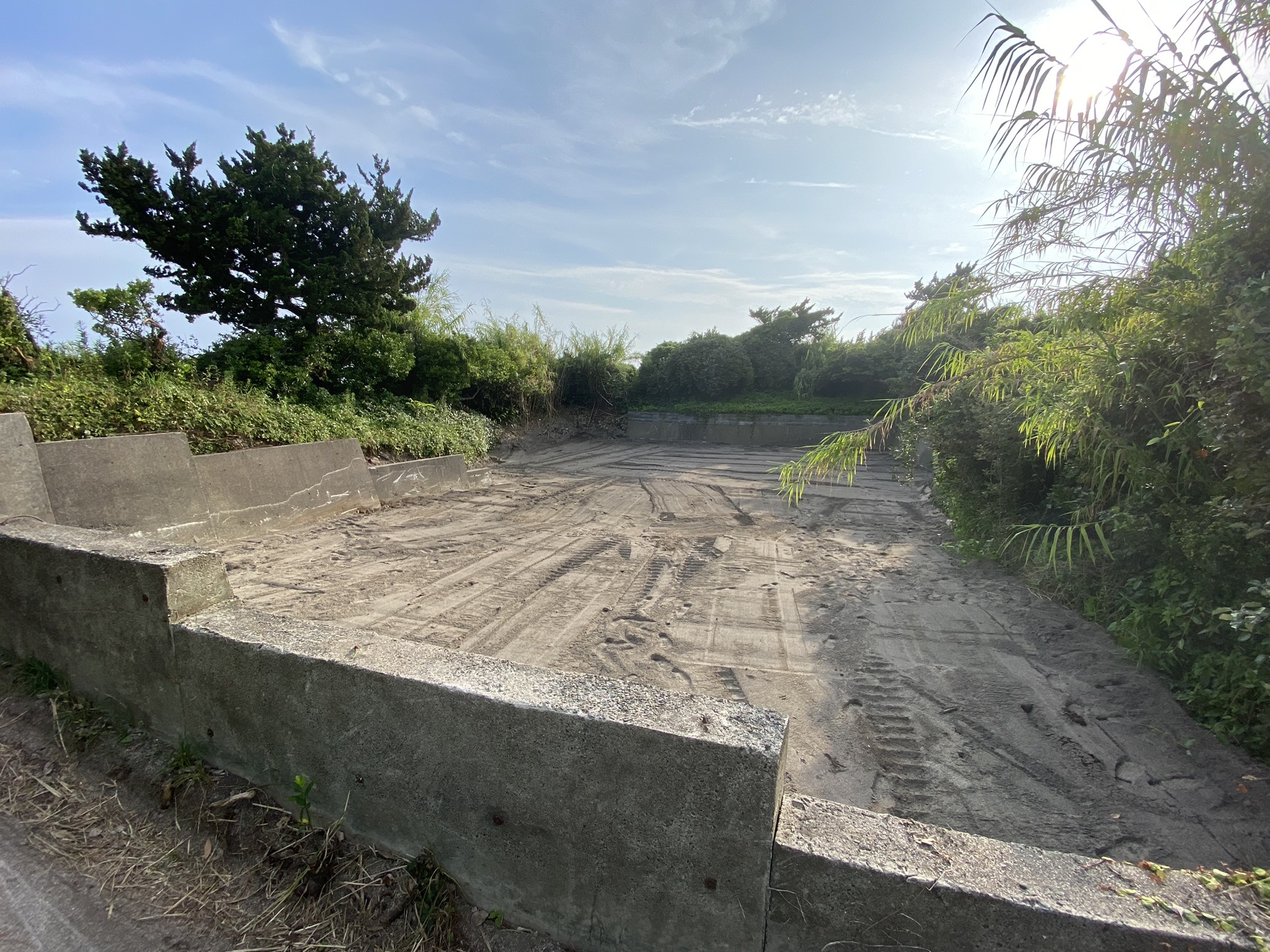

施工後
現場監督 上野より
昔の土蔵と軽量鉄骨倉庫の解体です。土蔵は壁が竹ひごと土で出来ており、取り壊し時に埃が舞いますが、散水しながら埃が立たない様に丁寧に作業をしてくれ、また鉄骨スレートの屋根で、アスベスト含有のものだったので一枚一枚壊さずに取り外し、適切に処理してくれた施工班に感謝です。
-
-
2024.11.21
君津市T様邸解体工事
-
- 場所:
- 君津市
-
- 構造:
- 平家建
-
- 坪数:
- 33坪
-
- 工期:
- 7日間
-
- 費用:
- 解体工事費75万円、廃棄物処理費85万円、付帯工事費32万円
-
施工前
-
施工中
-
施工後
現場監督 上野より
解体工程がきっちり決まっていて日数が少ない中、外構工事との絡みで調整しながらスピーディーに解体してくれた施工班に感謝です。
-
-
2024.11.19
武蔵野市B様邸内装解体工事
-
- 場所:
- 武蔵野市
-
- 工期:
- 5日間
-
- 費用:
- 解体工事費60万円、廃棄物処理費60万円、付帯工事費15万円
-

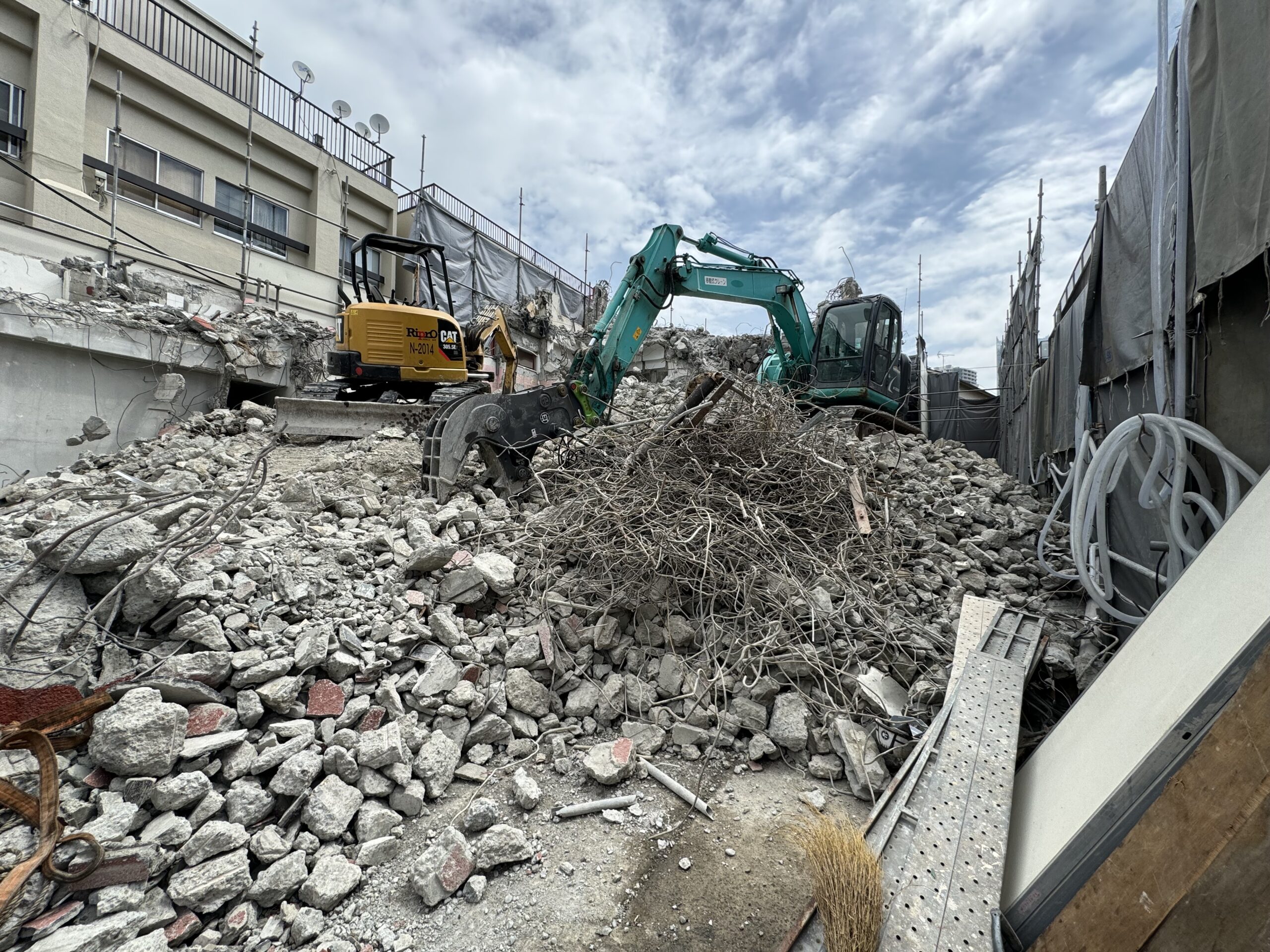

施工前
-
施工中
-
施工後
現場監督 上野より
中華飲食店の解体で、厨房機器が多く、中古厨房買取業者様と連携し、お客様の負担を少なく考え、行動しきれいにスケルトン解体してくれた施工班に感謝です。
-
-
2024.10.08
千葉市S様邸解体工事
-
- 場所:
- 千葉市
-
- 構造:
- 木造スレート葺2階建
-
- 坪数:
- 139.49坪
-
- 工期:
- 10日間
-
- 費用:
- 解体工事費190万円、廃棄物処理費200万円、付帯工事費50万円
-
施工前
-

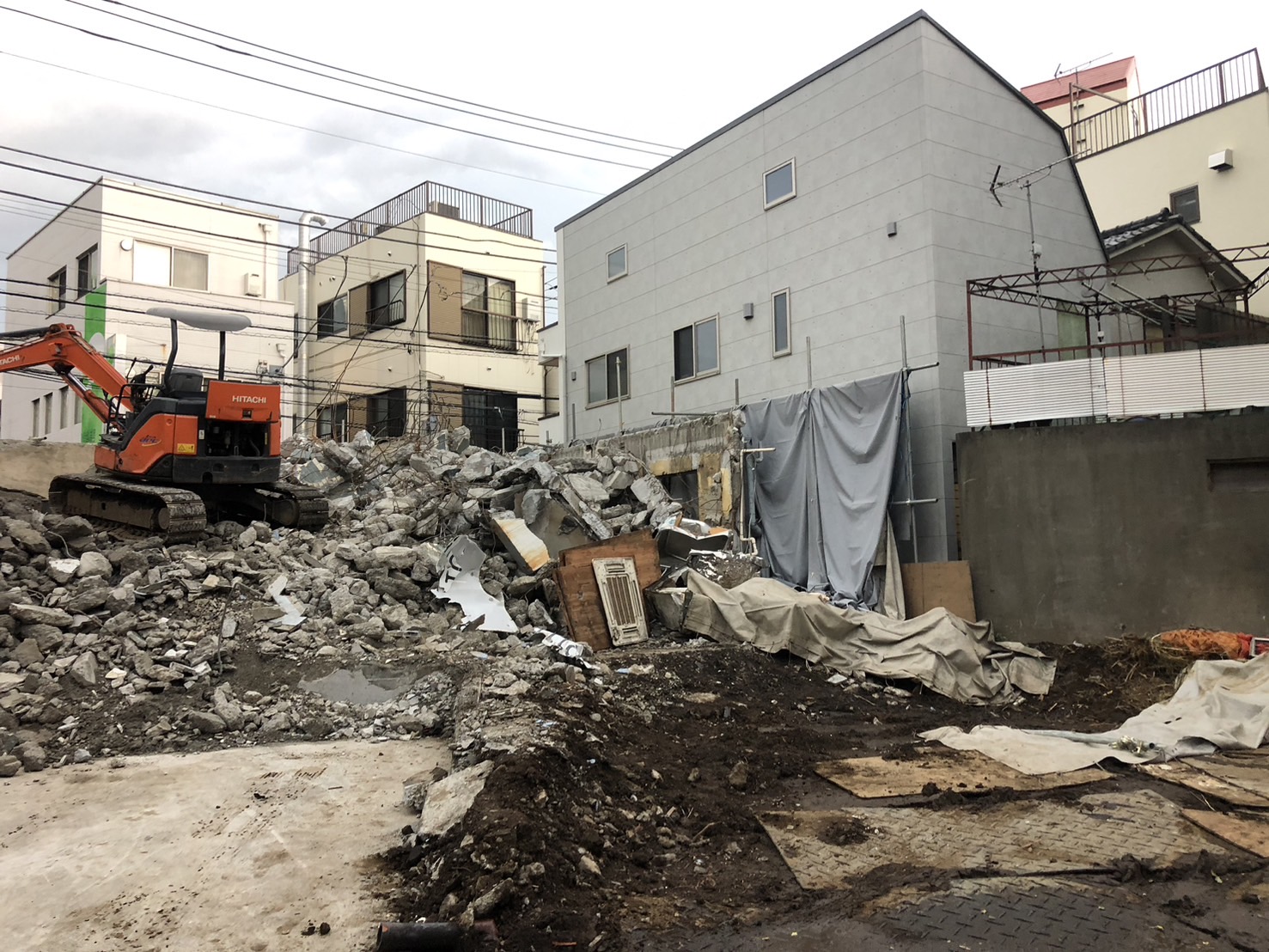

施工中
-
施工後
現場監督 上野より
2階建で延床面積が大きく、また特殊鋼管杭も入っており、日数がかかりました。途中から特殊鋼管杭が出てきましたが、すみやかに施主様と連絡を取り、適切に対処し、スピードで終わらせてくれた施工班に感謝です。
-
-
2024.09.26
館山市S様邸解体工事
-
- 場所:
- 館山市
-
- 構造:
- コンクリート造平家建
-
- 坪数:
- 13.5坪
-
- 工期:
- 6日間
-
- 費用:
- 解体工事費50万円、廃棄物処理費50万円、付帯工事費30万円
-
施工前
-

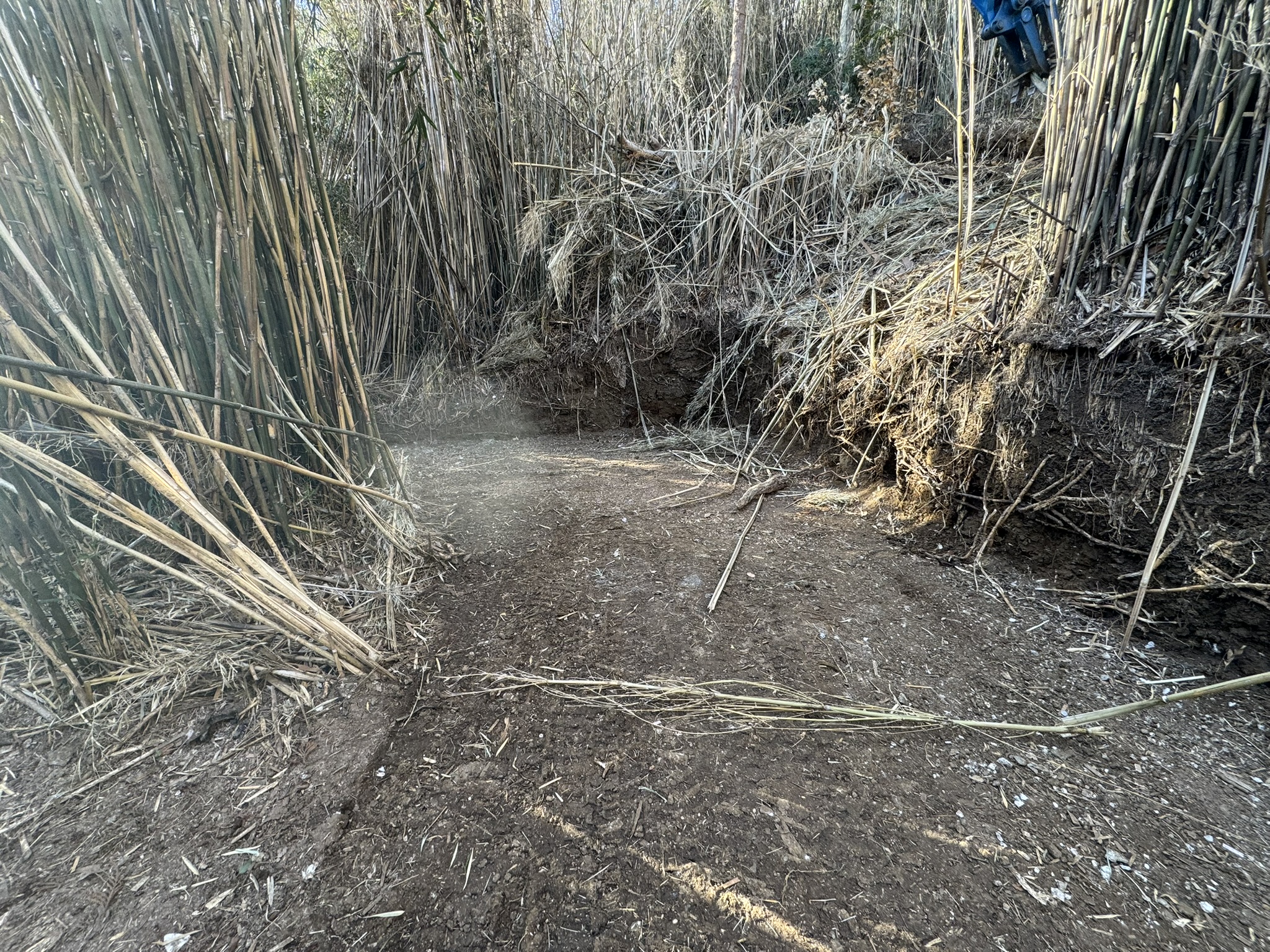

施工中
-
施工後
現場監督 上野より
建物の大きさはあまりない家屋解体であったが、残置物の撤去から始まった解体です。基礎撤去時にガス管が埋設されており、管を傷めることなく完工してくれた施工班に感謝です。
-
-
2024.09.06
館山市S様邸解体工事
-
- 場所:
- 館山市
-
- 構造:
- 木造瓦葺2階建
-
- 坪数:
- 26坪
-
- 工期:
- 10日間
-
- 費用:
- 解体工事費150万円、廃棄物処理費140万円、付帯工事費60万円
-
施工前
-
施工中
-

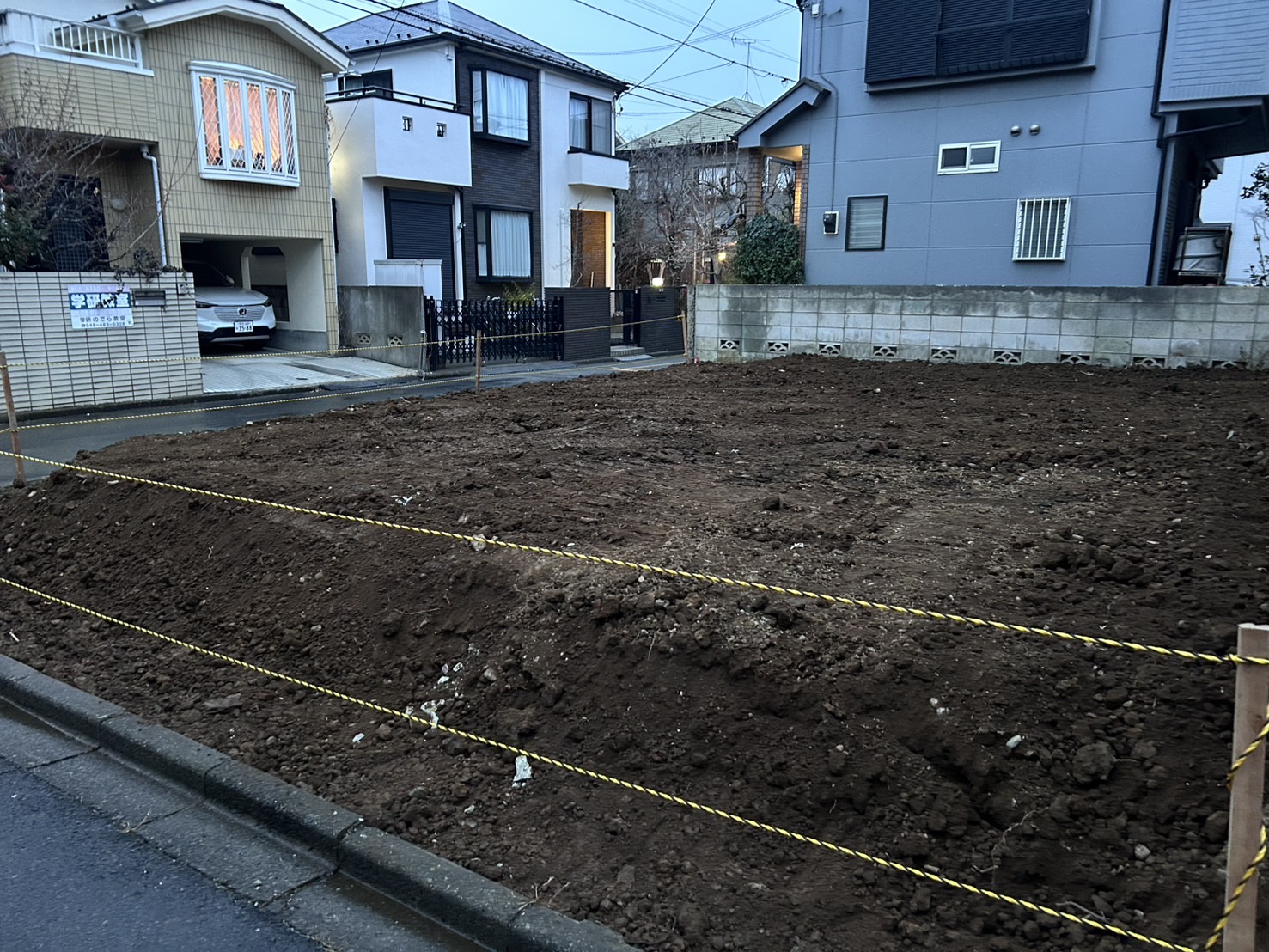

施工後
現場監督 上野より
お庭が広く、日本庭園の様にお庭が作られておりました。大きな定石もあり、更地にする際は整地をきれいにするように心掛けました。地中から埋設物も発生し、撤去に時間がかかりましたが丁寧に解体し、更地にしてくれた施工班に感謝です。
-
-
2024.08.29
船橋市E様邸解体工事
-
- 場所:
- 船橋市
-
- 構造:
- 木造鉄板葺2階建
-
- 坪数:
- 90.45坪
-
- 工期:
- 6日間
-
- 費用:
- 解体工事費80万円、廃棄物処理費80万円、付帯工事費20万円
-
施工前
-

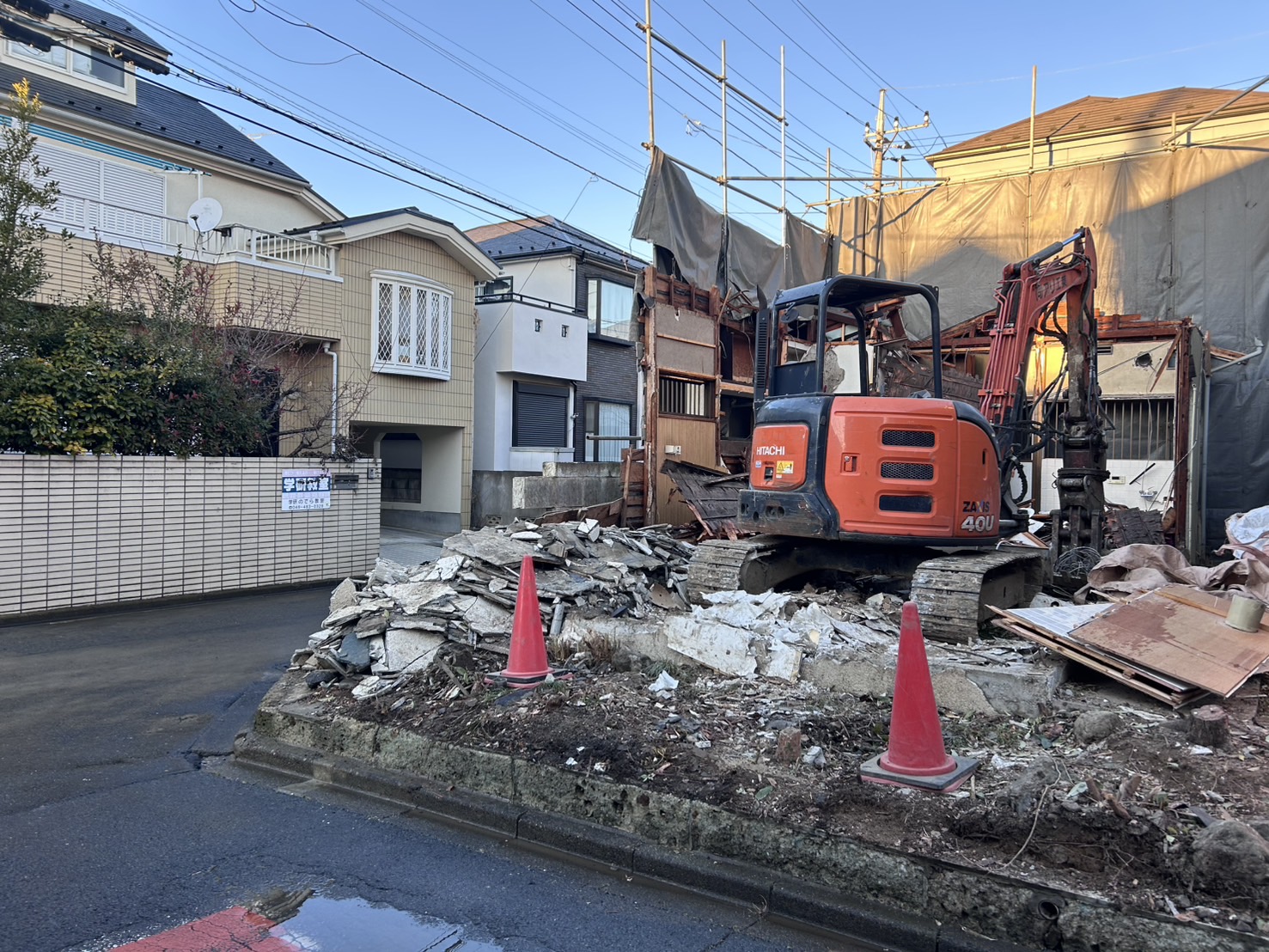

施工中
-
施工後
現場監督 上野より
現場が平地ではなくラフタークレーンにて重機を吊り上げて敷地内に乗り入れる、家屋解体でした。
-
-
2024.08.20
鴨川市F様邸解体工事
-
- 場所:
- 鴨川市
-
- 構造:
- 木造平家、温室ハウス、木造倉庫
-
- 坪数:
- 60坪
-
- 工期:
- 10日間
-
- 費用:
- 解体工事費80万円、廃棄物処理費80万円、付帯工事費40万円
-
施工前
-

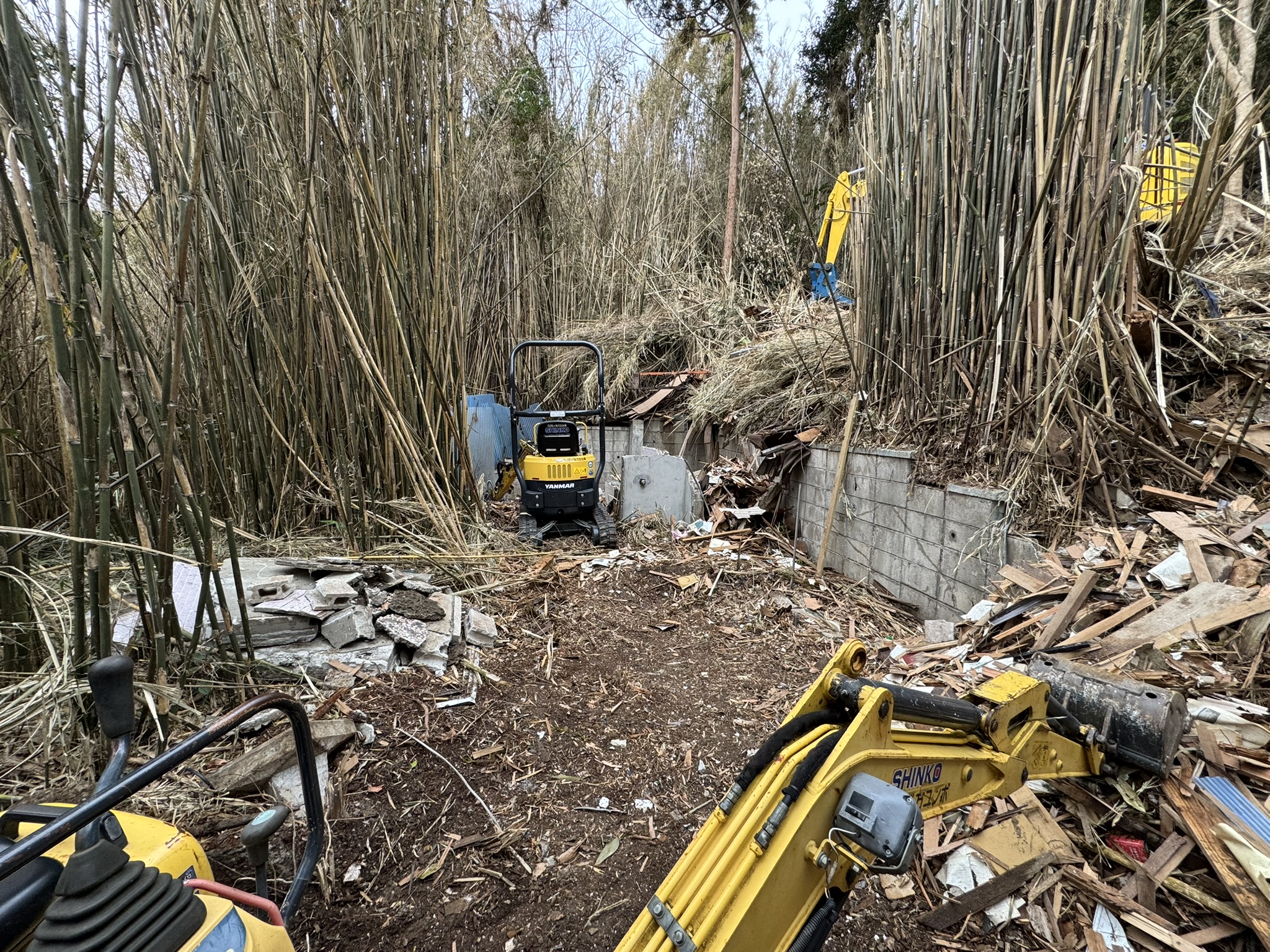

施工中
-
施工後
現場監督 上野より
親が住んでいた時に自作にて作ったものを、若い世代が住む形にするとの事で必要がないものを解体する工事でした。平家、温室ハウス2個、倉庫1個をスピードできれいに解体してくれた施工班に感謝です。
-
-
2024.07.29
鎌倉市M様邸解体工事
-
- 場所:
- 鎌倉市
-
- 構造:
- 木造かわらぶき2階建
-
- 坪数:
- 25坪
-
- 工期:
- 6日間
-
- 費用:
- 解体工事費73万円、廃棄物処理費67万円、付帯工事費35万円
-
施工前
-
施工中
-
施工後
現場監督 上野より
道路から1.2m高い所にある古いアパートの解体で、重機が狭い所を駆け上がり、上手に解体し、庭も綺麗に更地にしてくれた施工班に感謝です。
-
-
2024.07.02
新座市M様邸解体工事
-
- 場所:
- 新座市
-
- 構造:
- 木造スレート・亜鉛メッキ鋼板葺2階建
-
- 坪数:
- 26.4坪
-
- 工期:
- 8日間
-
- 費用:
- 解体工事費105万円、廃棄物処理費95万円、付帯工事費95万円
-
施工前
-
施工中
-
施工後
現場監督 上野より
建物の残置が多く残っており、その撤去に時間がかかりました。小学校の近くでスクールゾーンがあり、時間の制限がある中で、近隣のフレームを出さずに、丁寧に解体し、更地にしてくれた施工班に感謝です。
-
